Association Aide au Développement
de Villages au Laos
ACCÈS À L’EAU POTABLE POUR LE VILLAGE
Un nouveau réseau d’eau pour
les villageois de Phonehom
82 familles - 420 habitants - Ethnie Khmu
District de Chomphet - Province de Luang Prabang
réalisation
des chantiers
Un village qui compte 6 familles vulnérables et qui va accueillir
20 nouveaux ménages courant 2020 soit une centaine de personnes
L’eau

provient
d’une
rivière,
dont
la
qualité
est
satisfaisante
à
la
saison
des
pluies
mais
très
insuffisante
en
saison
sèche
.
Un
réseau
a
été
construit
en
2012
par
une entreprise privée.

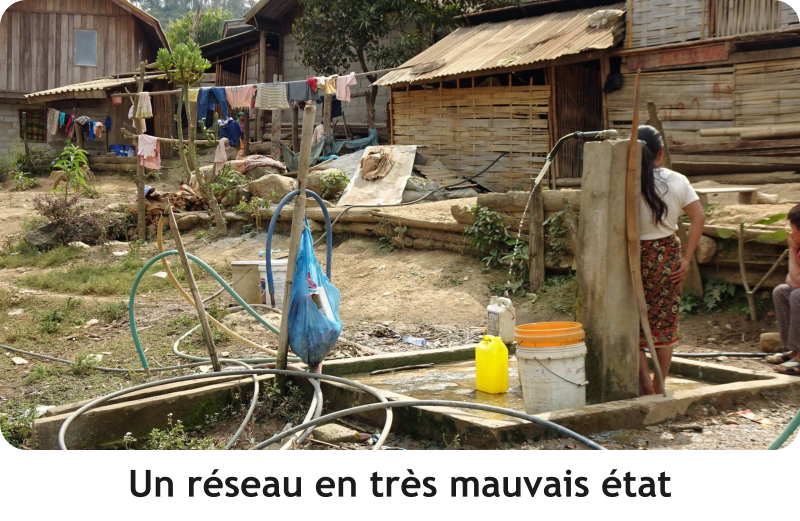

La source est maintenant sèche et le réseau est en très mauvais état
.
Les
canalisations
sont
de
petit
diamètre
(32
mm)
et
des
dépôts
calcaires
ont
obstrué
une
partie
des
canalisations.
Des
rongeurs
(taupes,
rats)
ont
aussi
endommagé les canalisations.
Le
captage,
situé
à
1700
mètres
du
village,
ainsi
que
le
réservoir
de
18
m3
sont
encore
en bon état mais

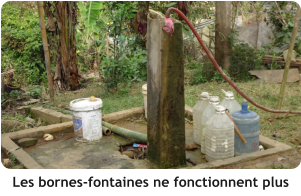

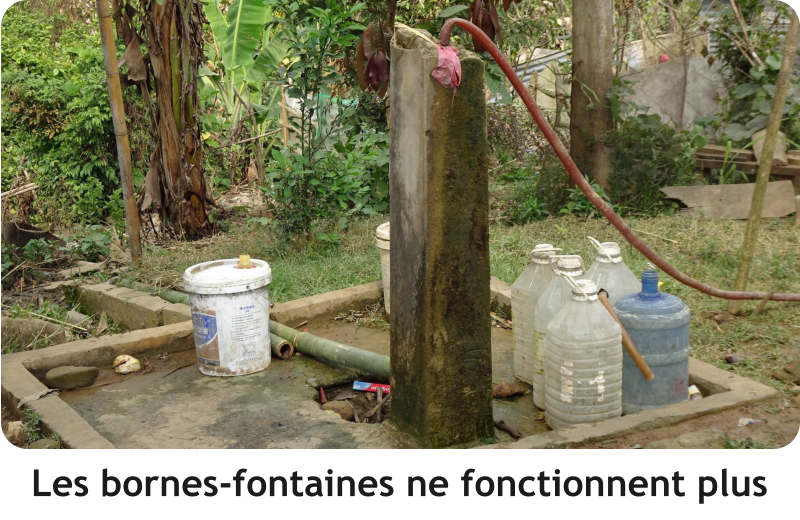

les six bornes fontaines du village ne fonctionnent plus
.
Un
volontaire
était
chargé
de
vérifier
l’état
des
infrastructures
mais
il
s’assure
plus
cette
tâche
depuis
2018
car
il
n’est
plus
indemnisé
pour
ce
travail.
Depuis
il
n’y
a
plus de comité d’eau.
Coût du projet : 12 840 €uros
1
.
Étude technique
et réalisation du design 500 €
2
.
Matériaux de construction des systèmes

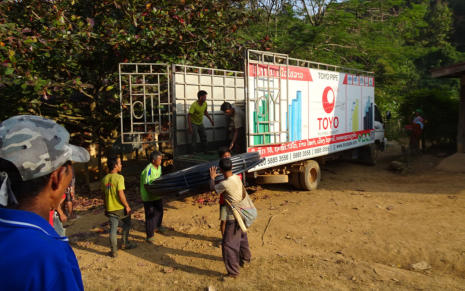

et transport 8 500 €
3
.
Encadrement du chantier
de construction (2 chefs maçons) 1 000 €
4
.
Suivi du chantier
et coordination générale du projet (technicien Confluence) 1000 €
5
.
Suivi et évaluation
par les autorités locales (1 technicien Nam Saat) 800 €
6
.
Formation du comité de gestion
du réseau 200 €
7
.
Frais administratifs
de Confluence (~4%) 840 €
Situation de l’accès à l’eau

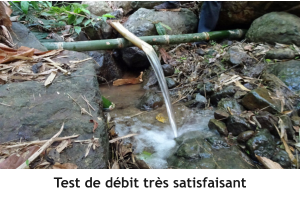

Il

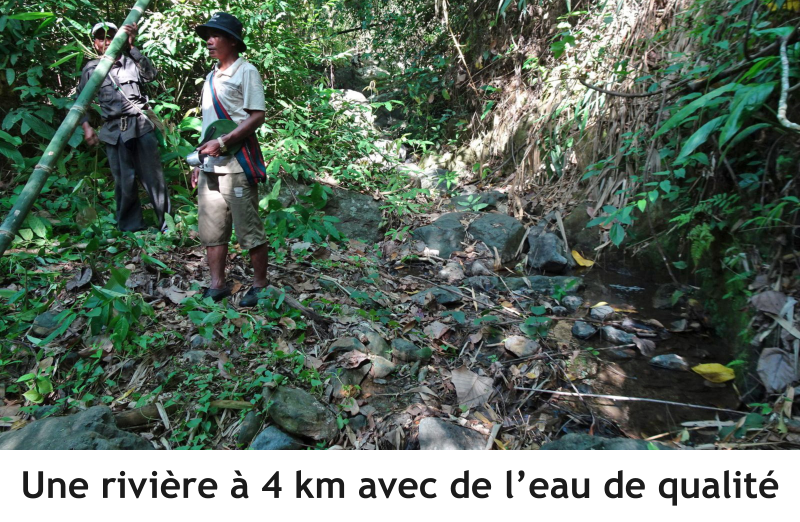

existe
une
rivière
à
4
kilomètres
du
village
avec
un
débit
satisfaisant
toute
l’année
et
une
bonne
qualité d’eau.
Pour
assurer
un
accès
régulier
et
suffisant
à
l’eau
pour
tous
les
ménages,
il
est
proposé
de
construire
un
nouveau
réseau
gravitaire
complet
depuis
le
cours
d’eau situé à 4 km du village
.
Déroulement chronologique du chantier
Le comité villageois
a exprimé le besoin d’avoir une petite formation de comptabilité pour pouvoir gérer un fonds de maintenance.
Il souhaiterait également
construire une station de lavage de main à l’école
.
L’amélioration
des
conditions
d’accès
à
l’assainissement
des
ménages
et
les
toilettes
de
l’école
seront
réalisées
par
Confluence
dans
le
cadre du « DEAR Water, project » porté par le
GRET
sur 3 ans (2020 - 2022)
et qui concerne 3 districts de la province de Luang Prabang
Assainissement et hygiène à l’école
61
ménages
possèdent
des
toilettes
individuelles
,
mais
seulement
25
familles
les
utilisent
par
manque
d’eau
,
soit
un
taux de couverture d’environ 30%.
Les
toilettes
ont
été
construites
par
la
Croix-Rouge
Lao
(financement
Croix-Rouge
Coréenne)
selon
une
approche
de
subvention
intégrale
des
latrines,
les
ménages
n’ont
rien
eu
à
débourser.
Certains
ménages
n’ont
pas
fait
construire
de
toilettes
à
ce
moment-là,
soit
parce
qu’ils
n’avaient
pas
compris
que
c’était
gratuit
et
pensaient
qu’ils
devaient
payer
les
matériaux,
soit
parce
qu’ils
n’étaient
pas
présents
dans
le
village
quand
le
projet de la Croix-Rouge a été mis en œuvre.
Un
officier
de
la
santé
vient
une
fois
par
mois
pour
faire
la
promotion des pratiques d’hygiène.
L’école
(ci-contre)
accueille
trois
enseignants
et
73
écoliers
.
Il
n’y
a
pas
d’eau
dans
l’école
,
les
enfants
boivent
l’eau
de bouteilles qu’ils amènent avec eux.

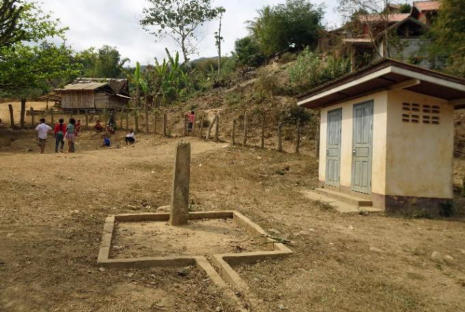

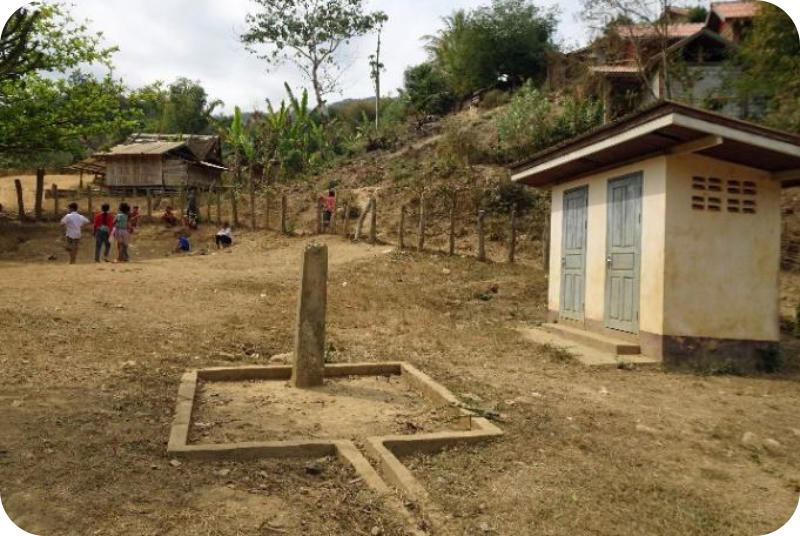

Un
bloc
sanitaire
comprenant
deux
toilettes
a
été
construit
en
2005
par
l’Union
Européenne,
mais
les
WC
ne
sont
pas utilisés car il n’y a pas d’eau
.
Il
n’y
a
pas
non
plus
de
savon
pour
que
les
enfants
puissent se laver les mains.
Le
bloc
sanitaire
ne
respecte
donc
pas
les
normes
sanitaires minimales pour les écoles
.
Remarques
L’assainissement avant les travaux

Les travaux se font dans cet ordre
:

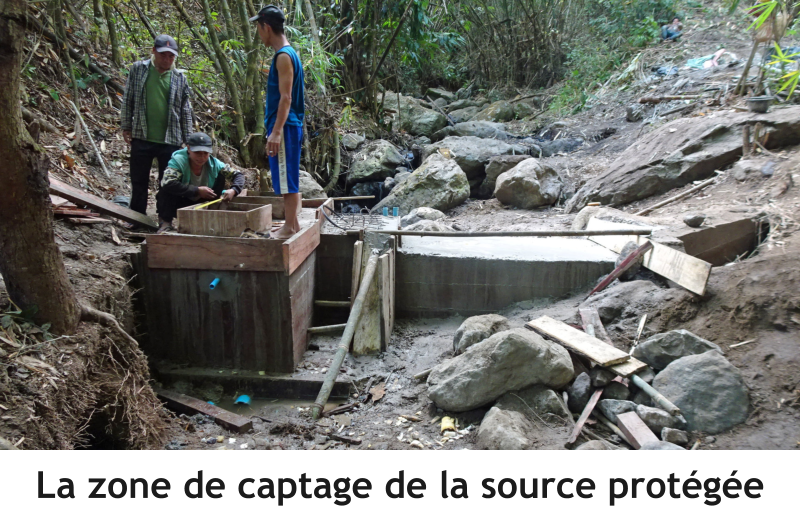

1
.
Réhabilitation
des
zones
de
captage
qui
seront
couvertes
par
une
dalle
en
béton
pour
préserver
la
qualité
naturelle
de
l’eau
de
source
et
tout usage nuisible
2
.

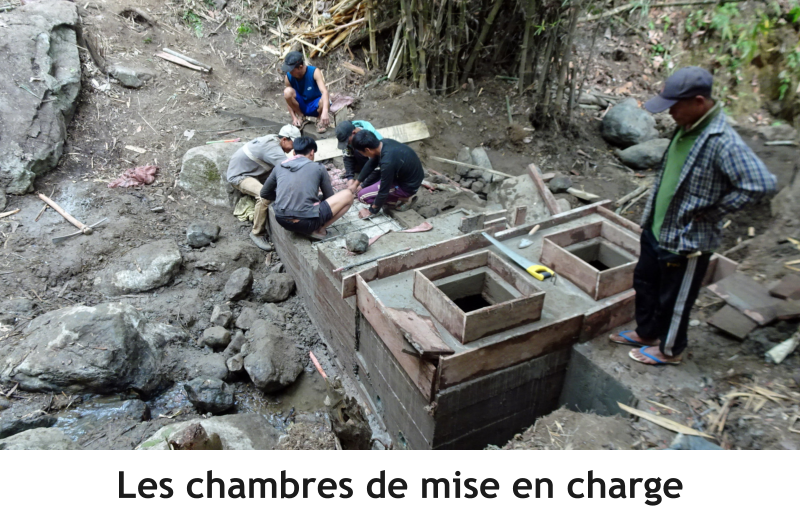

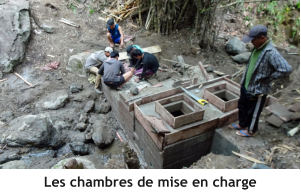

Construction des
bassins de mise en charge
3
.

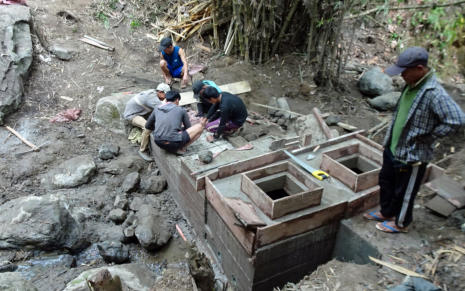

Mise en place et r
accordement des canalisations
avec des tuyaux PE50 (polypropylène)
4
.
Construction des
réservoirs de stockage
au-dessus du village
5
.

Enfouissement

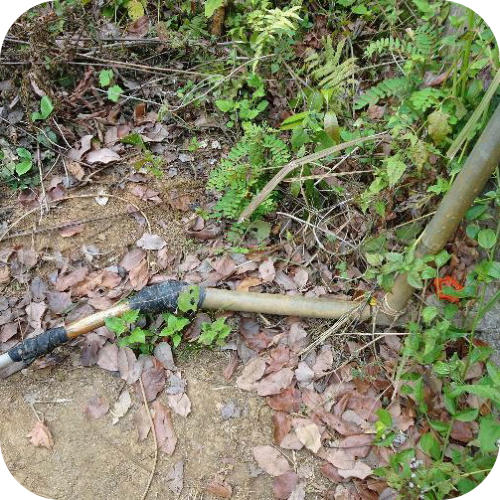

des canalisations
qui sont sensibles aux UV et pour les protéger des écrasements
6
.
Construction des
bornes fontaines
pour assurer un accès à l’eau sécurisé et de proximité aux villageois
7
.
Formation
du comité villageois pour la gestion du réseau

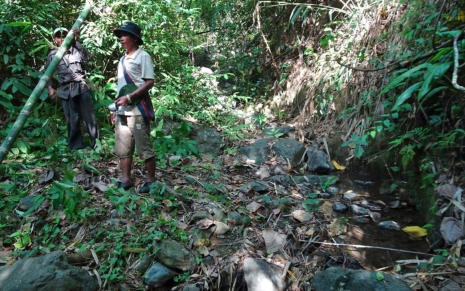

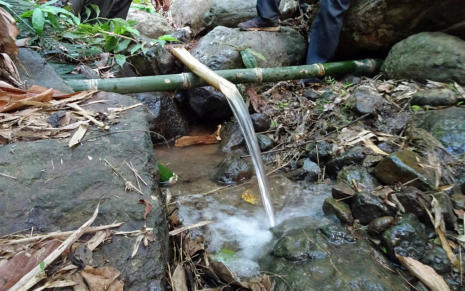

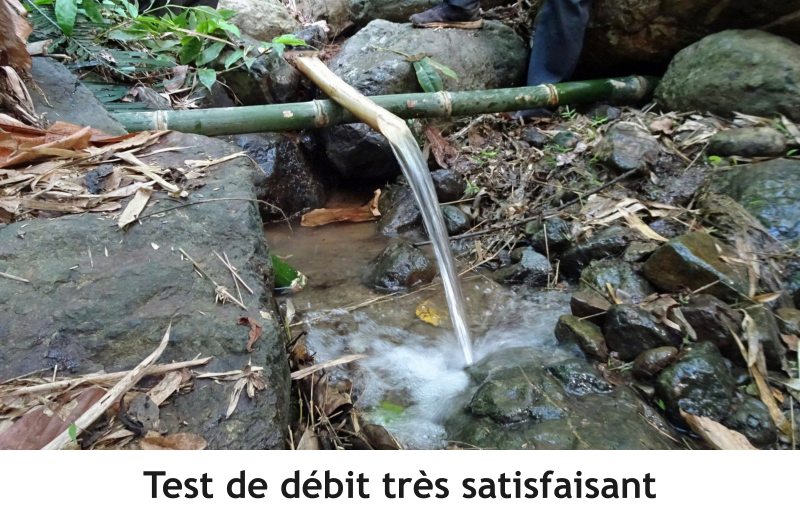

La nouvelle zone de captage est à 3 500 mètres du village
avec un débit satisfaisant toute l'année et une bonne qualité de l'eau.

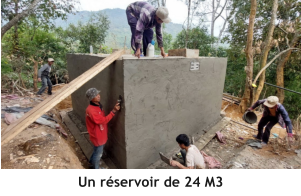

Ce nouveau réseau gravitaire, débuté le 18 décembre 2021, est constitué :
•
3 555 m. de canalisations en polyéthylène haute densité (diamètre 50 mm)
•

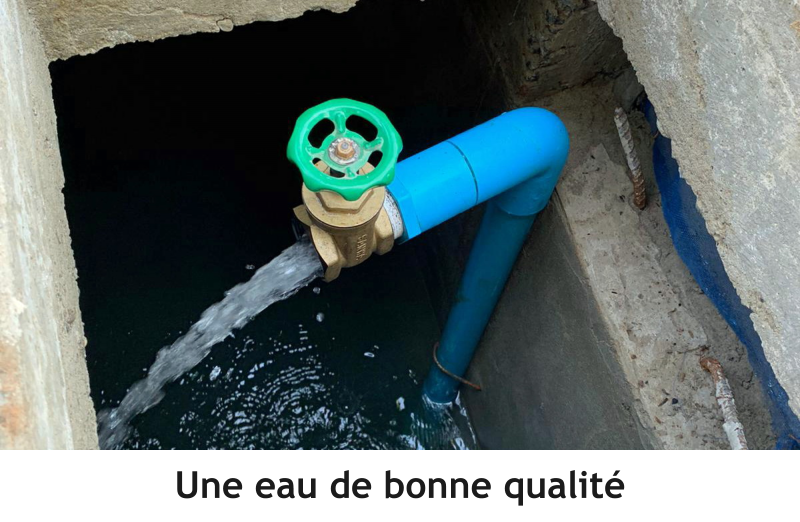

une zone de captage protégée (coffrage béton)
•

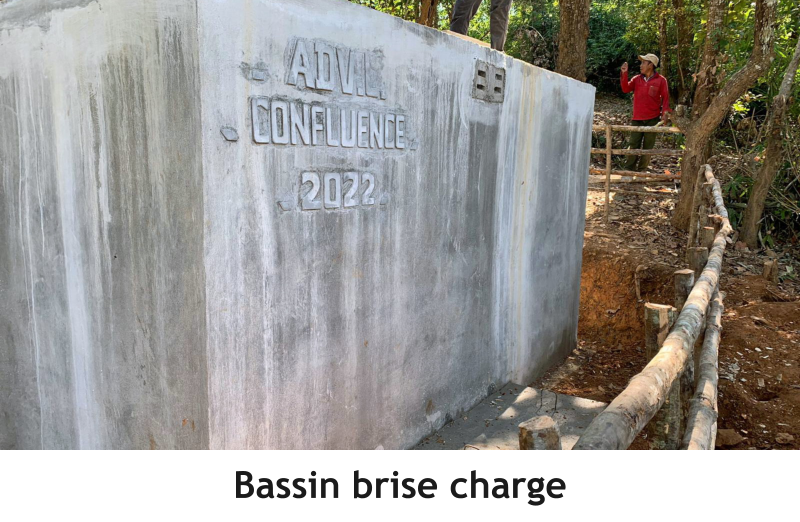

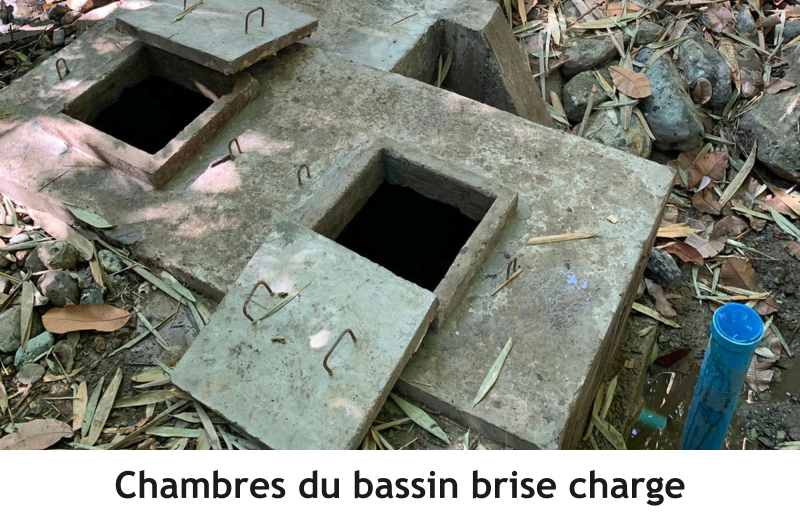

un bassin de mise en charge
•

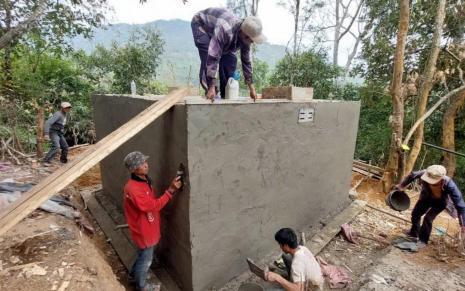

un bassin brise-charge
•
un réservoir de 24 M3
•

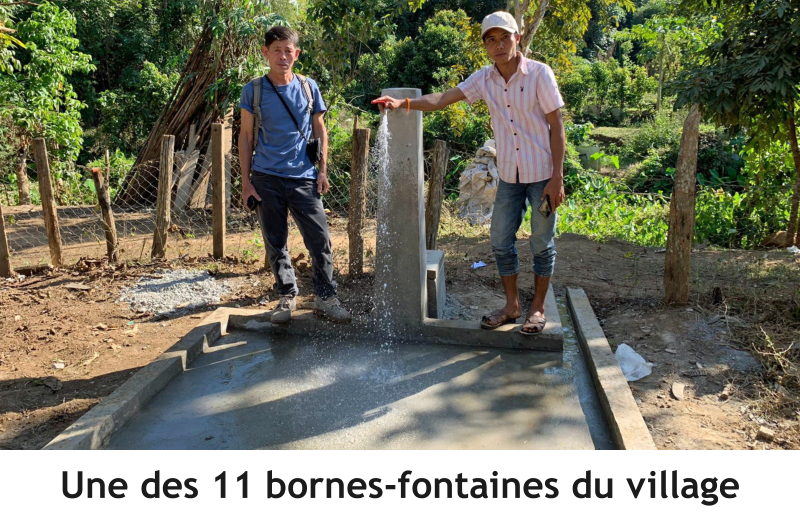

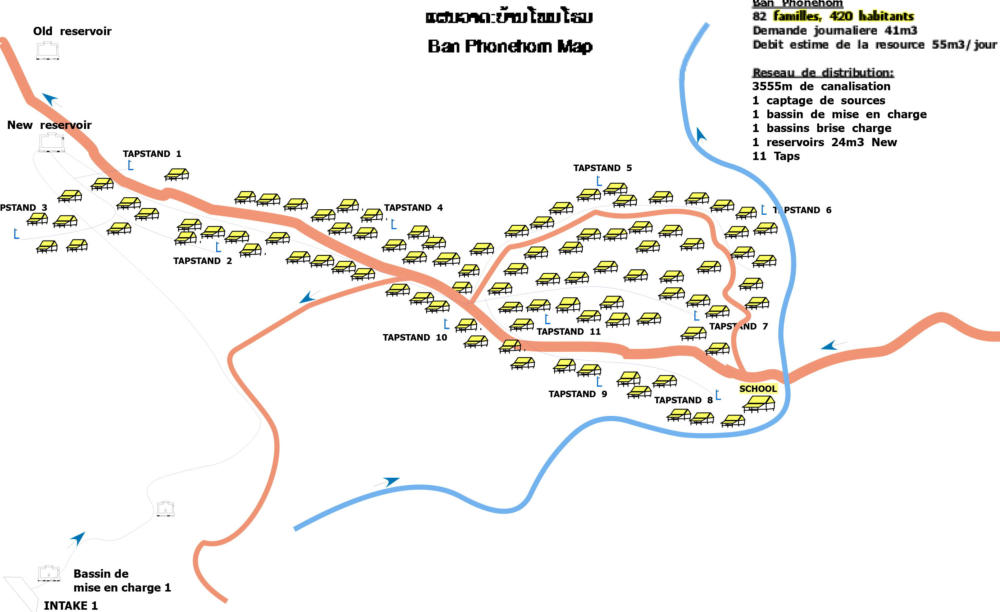

11 bornes-fontaines.
La
visite
finale
de
réception
des
travaux
avec
les
autorités
s’est
déroulée
le
26
janvier
2022.
Le
réseau
est
maintenant
opérationnel,
conforme

aux spécifications. Les villageois, qui l’ont pris en charge, sont très reconnaissants.
La réalisation sur le terrain
